(六)压力梯度控制问题
洁净手术部需遵循“限制区→半限制区→非限制区”的压力递减原则(负压手术室相反),现阶段多数项目存在压力梯度紊乱、动态压差稳定性差、负压手术室设计缺陷等问题。
部分设计未合理划分洁污分区,出现手术室压力低于缓冲间、洁净走廊的梯度倒置现象,开门时室外污染空气极易倒灌,同时相邻区域压差数值不达标,压差过大造成门窗启闭困难、过小无法形成有效气流屏障,难以隔绝外界粉尘与细菌。
手术室频繁开门、过滤器积尘堵塞、气候变化及多间手术室同步运行,都会造成风量流失与阻力波动,导致动态压差极不稳定、气流屏障失效。
此外,负压传染病手术室普遍存在负压设置不准、排风能力不足的问题,缺少送排风联锁控制系统,缓冲间压力布局不合理,无法形成可靠的负压隔离体系,存在严重院感风险。

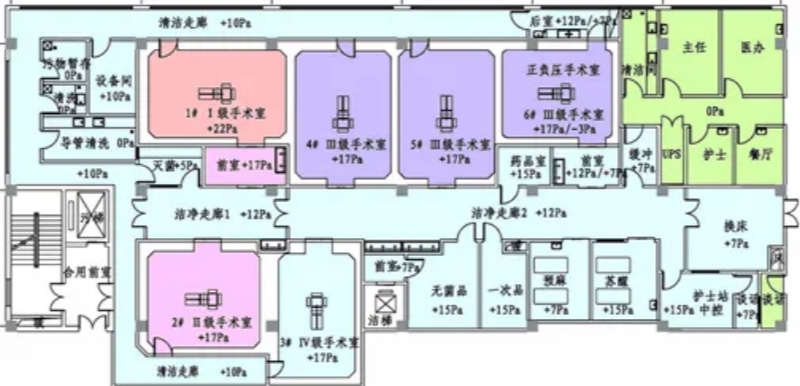

对此,需构建科学规范的压力梯度体系,除负压手术室外,严格保证“洁净手术室>洁净走廊>污物走廊>缓冲间>室外”的压力逐级递减,高低洁净区压差5~10Pa,手术部与室外压差不低于10~15Pa,杜绝梯度倒置。
配套安装定风量、变风量调节装置与高精度压差传感器,搭建智能调压系统,实时动态调节送回风量,针对开门泄压问题设置瞬时补风机制,维持压差稳定。负压手术室采用独立排风系统,配置送排风联动联锁装置,优化缓冲间压力布局,形成双层隔离防护,彻底杜绝污染气体扩散。

(七)系统节能与运行维护问题及优化
当前洁净手术室空调系统普遍存在“重建设、轻运维、重效果、轻节能”的问题,系统运行能耗高、运维设计不合理、运行可靠性差等缺陷突出。
设计阶段常盲目放大换气次数参数,超出规范要求与实际运行需求,加之系统全年定风量满负荷运行,闲置时段能耗浪费严重;叠加温湿度控制冷热抵消、设备选型偏大等问题,机组长期低效运行,导致医院运维成本居高不下。
同时,设备检修、滤芯更换、管道清洁的操作空间不足,管道检测口、清洁口预留数量欠缺,长期运行易形成管道积尘积菌隐患;且控制系统操作复杂,运维便捷性较差。
此外,核心风机、机组、过滤设备无冗余备用,单设备故障易引发系统整体停运;管道施工漏风率高、系统缺少故障报警功能,隐患无法及时排查,影响手术保障的稳定性。
针对上述问题,需优化节能设计:严格依据规范限值并结合实际工况取值,杜绝过度设计;采用变风量技术实现按需供能,精准匹配设备型号,提升机组运行能效。
优化运维体系设计:预留充足检修与操作空间,增设管道检测、清洁节点;搭建智能化监控与故障报警系统,实现洁净度、温湿度、设备状态的实时监测与异常预警;标准化配置过滤器压差报警装置。
同时,为核心设备配置冗余备用装置,实现故障自动切换;严格把控管道施工工艺,降低漏风损耗,全面提升系统运行稳定性与运维便捷性。

(八)特殊手术室设计问题及优化
杂交手术室、负压传染病手术室等特殊手术室工况复杂、标准严苛,是空调设计问题的高发区域。杂交手术室设备繁多且体积庞大,易遮挡常规送风气流,形成大量气流死角;同时,影像与手术设备散热量大、热负荷波动剧烈,常规空调系统存在温控响应滞后、精度不足的问题,且洁污分区、辐射防护与通风布局难以统筹,易导致净化不达标、通风不畅等情况。
负压传染病手术室常存在排风净化能力不足、隔离体系不完善的问题,无法有效遏制病原微生物扩散。
优化设计时,杂交手术室可采用“局部精准送风+整体净化”的组合模式,增设核心区强化送风模块以抵消设备气流遮挡的影响,选用高响应变频温控系统并预留充足负荷冗余,同时统筹协调洁污分区、辐射防护与通风布局。
负压传染病手术室严格遵循生物安全标准,强化排风高效过滤与消毒装置,确保排风达标排放,构建完善的负压隔离防护体系。
参考文献:
[1] 中华人民共和国住房和城乡建设部. GB 50333-2013 《医院洁净手术部建筑技术规范》 北京: 中国建筑工业出版社, 2013.
[2] 中华人民共和国住房和城乡建设部. GB 50736-2012 《民用建筑供暖通风与空气调节设计规范》 北京: 中国建筑工业出版社, 2012.
[3] 黄中. 《医院通风空调设计指南》 中国建筑工业出版社, 2019.
[4] 王健.《医院洁净手术室暖通空调系统设计常见问题及优化策略》.暖通空调.
[5] 陈静、孙立、周强等,[DSA复合手术室辐射防护设计优化研究],中国医院建筑学会,[2023年中国医院建筑大会论文集],出版地:上海,上海科学技术出版社,2023. 189-193
[6] 郭康康等人. 《医院洁净手术部净化空调系统设计的几点思考》. 暖通空调.
编审|品牌管理部、中其设计、澳华研究院、集团办
素材|中其设计-机电设计部 梁宁
